Filecoin 路线图更新 Q4 2019


2019年12月11日
Filecoin Q4 2019 Update

在本文中,我们将分享路线图的下一步内容以及可用于跟踪里程碑时间估算的工具。

正如我们在此博客文章中宣布的那样,我们(如期!)启动了 Filecoin 测试网 ,目前正处于重要的测试阶段,包括基准测试和优化测试。测试网的目的是对 Filecoin 进行有意义的评估,并修复所有错误,以确保安全、高效、可互操作的主网。在此处阅读有关 testnet 启动以及如何参与使该网络成功的更多信息。

我们已经更新了公共路线图文件 。简而言之,这就是我们所处的位置(这些阶段不一样长)。

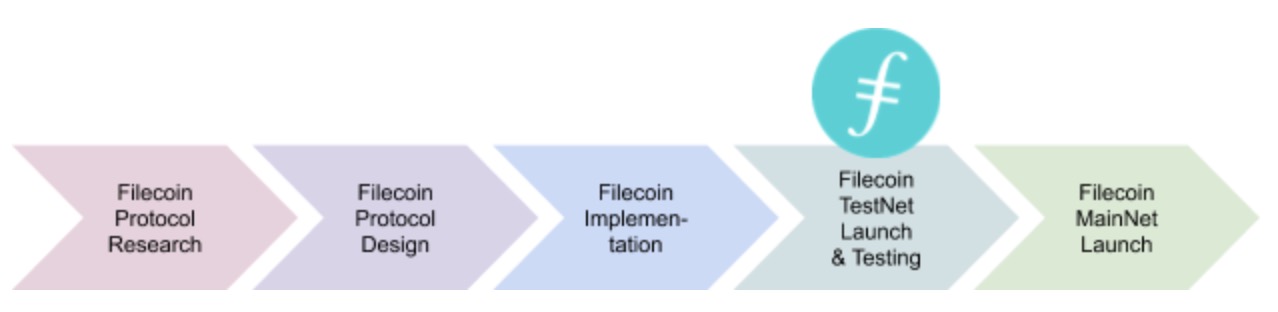

路线图阶段

下一步是什么

展望主网启动,以下是关键路径工作流,其大致工期和依赖关系。

Testnet 阶段 1。 在 Testnet 阶段 1 中,将对 Filecoin 进行大量测试,包括基准测试和优化测试。由于这是我们第一个具有规模的测试网络,因此我们可能会发现需要重新评估 Filecoin 主要组件的漏洞。在此期间,我们将解决这些问题,以使 Filecoin 协议和实现更安全、高效、可互操作。Testnet 第一阶段将涉及高速开发和非平凡的代码更改。注意:testnet 将不是一个稳定的网络,将至少重启一次,也可能重启多次。

Testnet 阶段 2。 在阶段 1 之后,我们希望具有 安全,高性能和可互操作的多个 Filecoin 实现 来进入 Testnet 阶段 2 。Testnet 第 2 阶段将标志着功能冻结,并且至少要进行为期两个月的正式测试,验证和安全审核。提醒一下,我们启动主网最关键的要求是 Filecoin 是安全的。我们不会启动不安全的网络。如果发现任何严重的安全问题,我们可能延长此阶段。

在 Testnet 阶段 2 中,我们还将启动许多举措:

  • 可信安装程序阶段 2: 在 Testnet 阶段 2,我们将开始可信安装程序阶段的第二阶段。在此处了解有关如何参加受信任的设置仪式的更多信息。
  • 针对主网更新的硬件测试配置: 我们将在 Testnet 阶段 2 中发布更新的主网硬件测试配置。您可以在此处阅读有关我们最新的 testnet 硬件配置的信息 。
  • 开发工具协作: 我们的目标是使用功能更强大的开发人员工具箱启动 主网,以在 Filecoin 上构建应用程序。我们正在寻找合作者来帮助我们构建这些工具和出色的 Filecoin 开发经验。(如果您有兴趣,请向 Filecoin DevGrants 计划提交建议!第二波将于 2019 年 1 月 15 日截止。)
  • 还有更多!

这只是一些生态系统计划的预览。我们将在博客中更详细地描述这些程序;敬请期待!

主网启动。 最后,我们为主网启动和任何必要的准备工作预估了四个星期的时间。我们的目标是在此窗口的早期启动,但其中包含一个缓冲区,以防意外情况发生。

路线图工具

我们最近组装了一个公共甘特图(Gantt chart),使我们可以共享关键路径工作流和更新的时序信息。该工具看起来像👇,可以在此链接上进行访问。

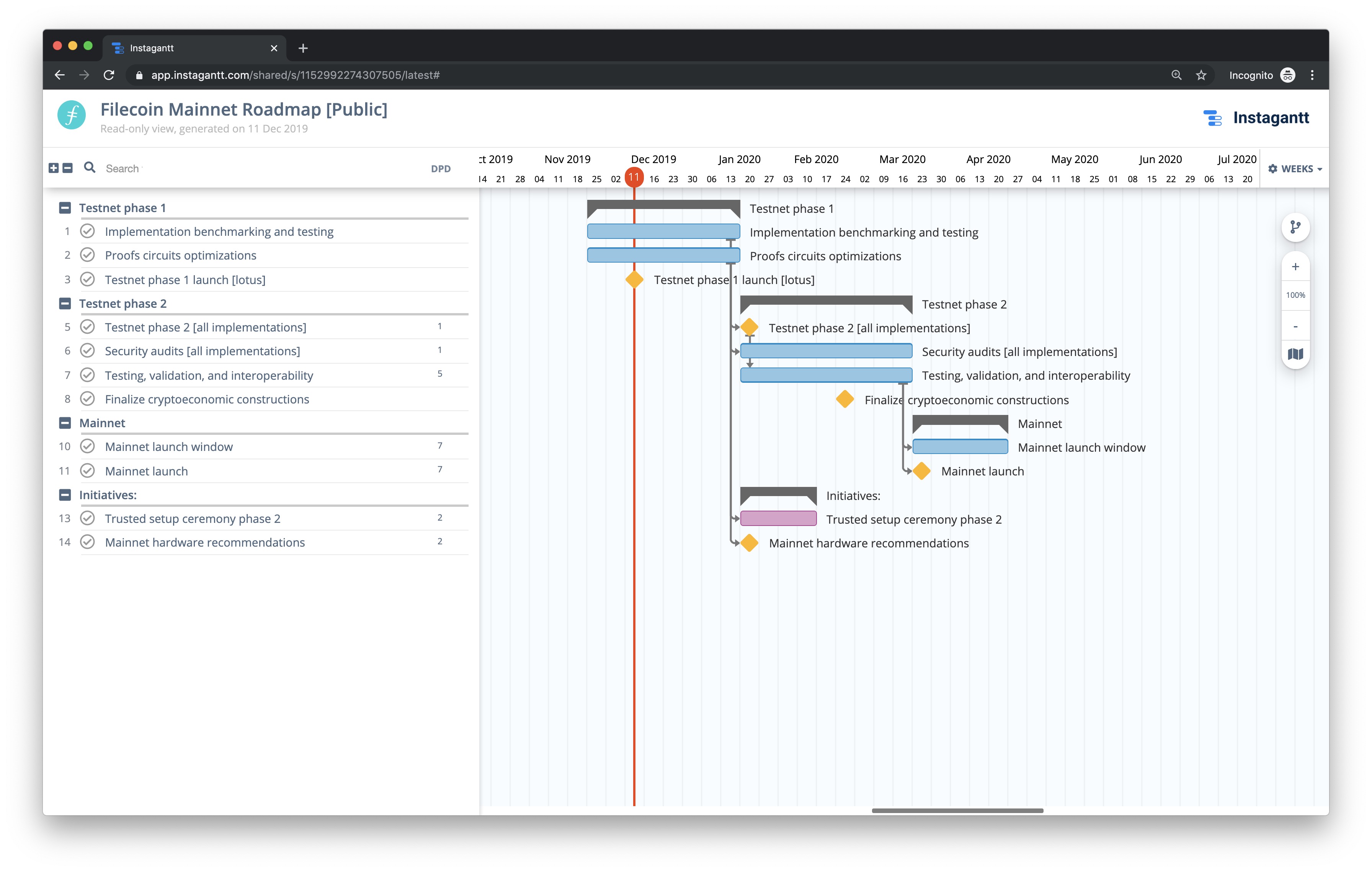

路线图甘特图

我们在上一节中讨论的里程碑位于甘特图中。更新时序信息后,我们将直接更新此工具 。

即将来临的里程碑

我们即将实现的里程碑的大致时间是:

  • Testnet 阶段1:现在 - 2020年1月17日
  • 测试网阶段2:2020年1月20日 - 3月20日
  • 主网启动窗口:2020年3月23日 - 4月24日

与往常一样,这些日期是最佳预期,但可能会发生变化。我们向路线图提供了更详细的视图,因为我们绝大多数社区都要求更频繁地进行“最佳估计”更新,即使这些更新可能会更改。我们正在尽力提供准确的计时信息,但是请理解,该信息不是静态的 – 它将改变。
